Adaptacija kupaonice složenija je od adaptacije bilo kojeg drugog prostora u stanu ili kući. Na relativno maloj površini susreću se vodoinstalaterski, keramičarski, električki i stolarsko-montažni radovi, a svaki od tih zanata uvjetuje onaj koji dolazi sljedeći. Ako jedan kasni, stoji svaki idući. Ako su pogrešno posloženi, mora se razgrađivati ono što je već postavljeno. Ova stranica objašnjava ispravan redoslijed radova, realna trajanja i konkretne mjere za izbjegavanje zastoja koji najčešće znaju produljiti posao i do dvostruko planiranog roka.
Koliko traje adaptacija kupaonice
Za kupaonice do osam kvadratnih metara uz normalnu koordinaciju radovi traju deset do petnaest radnih dana. U kalendarskom smislu to je dva do tri tjedna ako su svi obrtnici dostupni i materijali naručeni unaprijed.
U praksi adaptacije kupaonice rijetko završavaju u manje od četiri tjedna, a česti zastoji mogu produljiti taj rok na šest do osam tjedana. Razlog gotovo uvijek nije nespretnost pojedinog obrtnika, nego loše planiranje redoslijeda i neblagovremena nabava materijala.
Rok ne kreće od dana kada majstor počne raditi, nego od dana kada su naručeni svi materijali s dužim rokom isporuke: pločice, sanitarije, tuš kabina ili kada, armatura i posebna rasvjeta ako se naručuju po narudžbi. Ako se materijali naručuju tek kad posao počne, zastoj od jednog do tri tjedna gotovo je zajamčen.
Redoslijed radova i obrta

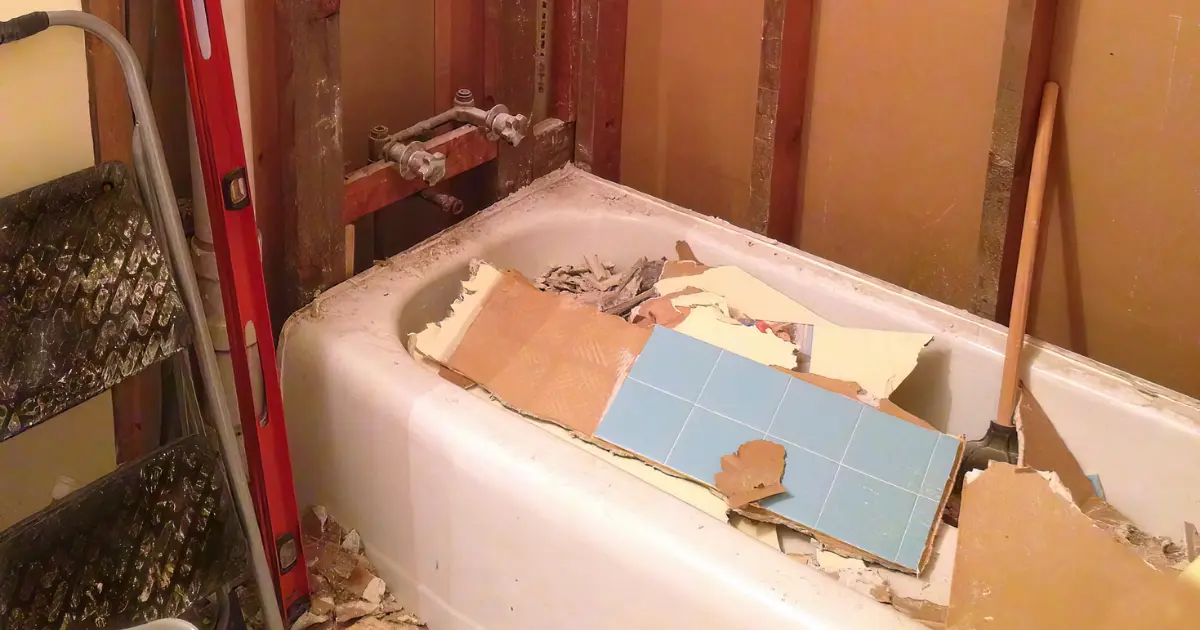

Korak 1: rušenje i demontaža
Svaka adaptacija počinje praznim prostorom. Uklanjaju se sve postojeće pločice (pod i zidovi), sve sanitarije, armatura, stara rasvjeta i eventualni spušteni strop. Ako se mijenjaju i instalacije, uklanjaju se i cijevi i elektro razvod.
Rušenje treba biti temeljito jer se pločice ne lijepe na stare pločice. Moguće je, ali rezultat je uvijek kompromis: lijepak ne prima jednako, razmaci su nepravilni i svaka neravnina u staroj podlogi postaje vidljiva kroz novu.
Korak 2: gruba vodoinstalaterska priprema
Odmah po rušenju, dok su instalacije gole i dostupne, vodoinstalater priprema kanalizacijske i vodovodne priključke za nova mjesta sanitarija. Ovo je pravi trenutak za premještanje odvoda, dodavanje priključaka za tuš kabinu na drugoj poziciji ili povlačenje novih cijevi.
Priprema instalacije na “golom” stanju daleko je jeftinija i brža nego ista radnja u gotovom prostoru, jer nema rezanja gotovih pločica ni naknadnog pozivanja keramičara. Svaki kompromis koji se napravi ovdje da bi se “uštedilo na majstoru” skupo se plaća u završnoj fazi.
Korak 3: gruba elektroinstalaterska priprema
Paralelno s vodoinstalaterom, ili odmah nakon njega, elektroinstalater povlači kabele za sve električne točke u kupaonici: utičnice, prekidač, kupaonski ventilator i rasvjeta. Ako je planirana grijaća letva ili grijano ogledalo, instalacija za njih ugrađuje se upravo u ovoj fazi dok su zidovi još otvoreni.
Električni vodovi moraju biti uvučeni u zid ili pod prije estriha i hidroizolacije, a ne nalijepljeni po površini.
Korak 4: estrih i izravnavanje poda
Nakon grubih instalacija slijedi estrih ili izravnavajuća masa. U ovoj se fazi postiže pad poda prema sifonu za tuš i ravna podloga za kadu ili kabinu s vlastitom kadicom. Vrijeme sušenja ovisi o vrsti i debljini estriha te o proizvođaču, pa ga provjerite u tehničkom listu. Keramičar ne smije krenuti na prerano postavljeni estrih.
Korak 5: hidroizolacija
Kad je estrih dovoljno suh, a podloga čista, nanosi se hidroizolacijski sloj na pod i na zidove u zoni kupaonice, posebno oko odvoda i u uglovima. Proizvođač hidroizolacije propisuje dopuštenu vlažnost podloge i vrijeme sušenja između slojeva, pa se te upute moraju poštovati.
Preskakanje ili skraćivanje hidroizolacije najčešća je greška u adaptacijama koje se rade na ključ bez detaljne specifikacije. Ona nije vidljiva, pa je izvođač koji želi smanjiti troškove lako preskoči. Vlaga koja prodre u podlogu vidljiva je tek godinama poslije, a popravak traži rušenje svih pločica.
Korak 6: keramičarski radovi
Keramičar lijepi pločice na pod i zidove. Redoslijed je pod pa zidovi ili zidovi pa pod, ovisno o veličini pločica i razmještaju. Za veće formate (60×60 i više) keramičar počinje od sredine i ide prema rubovima kako bi izbjegao vidljive rezove na istaknutim mjestima.
Fugiranje dolazi jedan do tri dana nakon lijepljenja, ovisno o ljepilu i uvjetima. Na fugiranje treba sačekati minimalno 24 sata prije nanošenja silikona i nastavka radova.
Korak 7: montaža sanitarija i armature
Po završetku keramičarskih radova vodoinstalater se vraća za finalnu montažu: kade ili tuš kabine, zahodske školjke i vodokotlića, umivaonika, miješalica i tuš seta. Sve sanitarije se finalnom priključuju na pripremu napravljenu u koraku 2.
Ovo je faza u kojoj se vidi svaka greška iz prethodnih koraka: odvod koji nije na pravom mjestu, priključak koji ne odgovara projektu, naknadno otkrivena razlika između naručenog elementa i priprema. Dobra koordinacija između korisnika, projektanta i vodoinstalatera do ovog koraka sprječava iznenađenja.
Korak 8: finalni električni radovi
Elektroinstalater se vraća radi montaže rasvjetnih tijela, utičnica, prekidača, ventilatora i eventualnog upravljanja. Kupaonica je podijeljena u zone prema blizini vode, a za svaku zonu propis određuje najmanju dopuštenu zaštitu električne opreme. Zato od elektroinstalatera tražite da za svaku svjetiljku i utičnicu navede u koju zonu ide i kakvu zaštitu ima.
Korak 9: sitna bravarija i završni detalji
Ogledala, police, vješalice za ručnike, nosači toaletnog papira, klizne ili staklene pregrade i sve ostalo što se vijčanim pričvršćivanjem montira na pločice dolazi na kraju. Bušenje pločica za sidrenje mora biti pažljivo: dijamantna svrdla, bez udarne bušilice, sporo, s hladnom vodom ili polaganim pritiskom.
Kako izbjeći najčešće zastoje
Naručite materijale tjedan dana prije početka radova, a za pločice i sanitarije s dužim rokom isporuke tri do četiri tjedna unaprijed. Dostava koja kasni dan blokira keramičara koji čeka pločice, a on blokira vodoinstalatera koji čeka gotov pod.
Ugovorite redoslijed i rokove s obrtnicima unaprijed. Koordinacija nije zadatak svakog pojedinog majstora, nego investitora ili voditelja posla. Bez dogovorenog redoslijeda svaki majstor dolazi kada može, a ne kada treba.
Nemojte mijenjati pozicije sanitarija ili pločica u tijeku radova. Promjena položaja wc školjke kad je estrih već suh znači sekanje estriha i ponovnu hidroizolaciju. Promjena pločice kad je naručena polovina starih znači čekanje na novu narudžbu.
Osigurajte pristup svim električnim i vodovodnim instalacijama u stanu ili kući i dogovorite tko ima ključ i kada majstori dolaze. Priprema pristupa u zadnji tren kasni svaki obrt koji se čeka.
Na što paziti pri kupnji materijala
Količina pločica treba uključivati rezervu od deset posto za rezove, pucanje pri rezanju i eventualni naknadan popravak. Naručivanje točne površine bez rezerve gotovo uvijek znači naknadna dodatna narudžba za pločice koje se mogu razlikovati po nijansi boje između serija.
Sanitarni silikon kupujte zajedno s pločicama i fugama, a ne u zadnji tren. Boja silikona mora odgovarati boji fuge, a taj detalj je često zanemaren dok ne dođe do fugiranja.
Savjeti u tekstu temelje se na uobičajenoj praksi adaptacije kupaonice. Trajanja su okvirna i ovise o veličini prostora, složenosti posla i dostupnosti obrtnika.
